Усадка строений из дерева - это неизбежный процесс.

Содержание:

  1. Усадка деревянных строений.
  2. Несколько способов для усадки.

    В текущей статье мы разберем что такое усадка, как с ней бороться и ее проявления. Мало кто знает, что такое усадка дерева и какие неприятности она в себе представляет.

Усадка деревянных строений

    Усадка - это процесс, в результате которого происходит высыхание древесины и тем самым уменьшение размеров строений из дерева. Затруднения возникающие в процессе высыхания, довольно разнообразные, это вывертывание и деформация структуры древесины, образование трещин, вздутие или появление дыр в вагонке, щели между брусом или рубленым бревном.

    Сталкиваться, приходится с различными специалистами и все дают свою теорию об усадке сруба, высказывают что именно в первый год происходит основная усадка строения после постройки, в последующие уже нет. Но это не так, сруб как дерево, основную усадку дает в течении двух лет и в последующие годы не перестает, медленно давать усадку. Даже встречается на практике случаи, что в первый год усадка происходит гораздо меньше чем в последующие.

Рассмотрим несколько способов для усадки

  1. При пропиле бруса или бревна по продольной части снизу, трещин снаружи не появляется. Но это не является таковым, да конечно пропил сильно помогает избежать образование трещин, но не всех. У дерева есть такая особенность лопаться куда ему удобно из за своей структуры, поэтому толк в этом не очень большой, трещин все равно не избежать.
  2. При возведении сруба из бруса либо рубленого бревна притягивать их с помощью саморезов и болтов, что поможет быстрее высохнуть и дать усадку дерева. Но дополнительное притягивание бревен друг к другу ни как не влияет на усадку и высыхание древесины, влага не будет испаряться быстрее.
  3. Не желательно производить внутреннюю отделку до окончания усадки. Но как вы думаете разве кто то будет ждать окончание усадки дерева и не будет пользоваться баней или дачей? Конечно же нет, практически все отделочные работы можно произвести через год после возведения дачи или бани. А полы, потолки, перегородки, двеи, окна, лестницы и коммуникации можно сделать сразу после после закрытия под крышу, главное все правильно сделать.
  4. Если над окнами и дверями оставить зазор то ни чего не произойдет. Конечно же зазор помогает избегнуть зажимание дверей и окон. Но при не правильной установке перегородки повиснут на саморезах которыми зафиксировали дверь либо окно и образуются щели между бревнами.

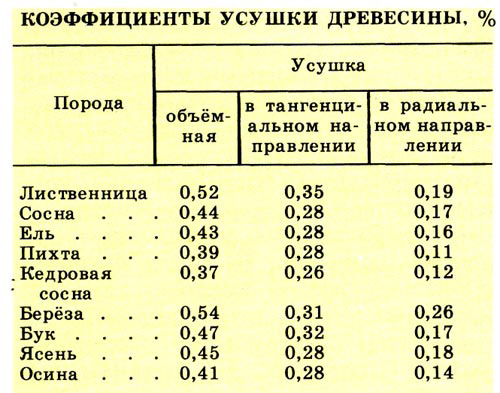

    Процесс усадки дерева, нельзя сказать что он полнлстью не контролируется. Есть ряд факторов, влияющие на усадку древесины. Это происхождение древесины зимнее - летнее, северное - южное. Там где мы вырабатываем лес, это Кировская область, является северным, он более плотный и дает наименьшую усадку, а выработка его в зимнее время считается более сухим для древесины, так как деревья, всю свою влагу отдают в свои корни. В процессе обработки и распиловки, материал постепенно подсыхает, а правильное хранение в вентилируемом помещении, помогает быстрее выгнать влагу из древесины. Во время монтирования дачи или бани, в зимнее время усадка наименьшая, а в летнее наибольшая.

    Избежать влияние усадки сруба на двери и окна можно двумя способами, ждать окончания усадки, а это примерно 1-3 года, либо установить по технологии плавающего бруса (окосячки) Установка с этой технологией добавляется в стоимости монтажа каждого проема на 50 %. Далеко не каждый специалист справится с данной технологией, а это наверно самый правильный способ установки дверей и окон в новый, влажный сруб.
